temps-sechage-beton

Temps de séchage du béton : facteurs et résistance

Vous avez déjà attendu des jours pour que votre béton sèche, sans être sûr du moment où vous pourrez enfin y poser du carrelage ou y marcher ? Le temps de séchage du béton peut vite tourner au casse-tête, surtout quand la résistance mécanique tarde à s’installer ou que l’épaisseur de la dalle complique les calculs.

Dans cet article, découvrez les secrets du durcissement du béton, les facteurs clés pour éviter les pièges du séchage trop rapide ou trop lent, et comment adapter votre projet en connaissance de cause, que vous construisiez une fondation solide ou une chape pour votre maison.

Table des matières

Comprendre le temps de séchage et de durcissement du béton

Le temps de séchage du béton repose sur deux phénomènes distincts : la prise et le durcissement. La première marque le début du raidissement du matériau, tandis que la seconde correspond à l’acquisition progressive de sa résistance mécanique. Ces étapes conditionnent la qualité finale de l’ouvrage, qu’il s’agisse d’une dalle béton, d’une fondation ou d’une chape.

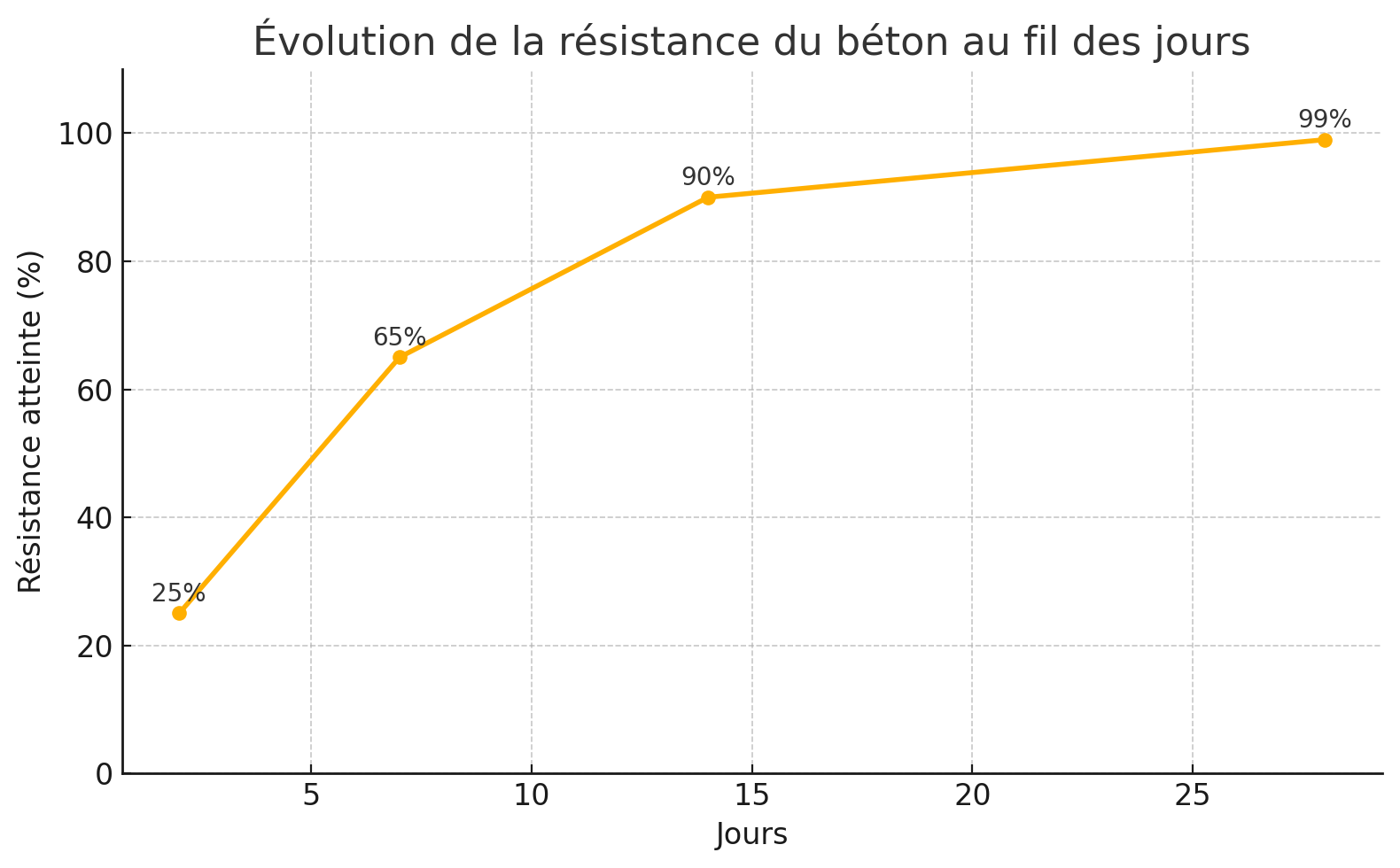

Évolution de la résistance du béton au fil des jours
JourRésistance atteinte
225 %
765 %
1490 %
2899 %

Le séchage du béton suit un processus chimique précis. L’hydratation des grains de ciment, déclenchée par l’eau, forme des composés qui renforcent la structure interne. La prise intervient en quelques heures, la résistance mécanique s’accroît ensuite, atteignant 90 % en deux semaines, et progresse lentement pour garantir la durée de vie de l’ouvrage. Une bonne compréhension de ces étapes permet d’ajuster les pratiques sur chantier.

temps sechage beton durcissment

Facteurs influençant le temps de séchage du béton

Les conditions environnementales et leur impact

La chaleur accélère la réaction chimique d’hydratation, mais risque de provoquer des fissures. À l’inverse, le froid ralentit la prise et peut entraîner une perte de résistance. La température idéale tourne autour de 20°C pour un séchage équilibré.

Une humidité élevée ralentit l’évaporation de l’eau, maintenant l’humidité nécessaire à l’hydratation. À l’inverse, un air sec accélère le séchage en surface, créant des déséquilibres avec les couches profondes. La pluie peut soit aider en maintenant l’humidité, soit nuire en ajoutant de l’eau excédentaire.

  • Protéger le béton en cas de froid en utilisant des adjuvants accélérateurs et en maintenant une température optimale (au moins 5°C) pour éviter la perte de résistance.
  • Contrôler l’exposition à la chaleur en évitant le bétonnage en plein soleil et en utilisant des adjuvants retardateurs pour prévenir le séchage prématuré et les fissures.
  • Adapter le dosage eau/ciment et surveiller l’humidité ambiante pour empêcher la dessiccation ou les problèmes liés à l’excès d’eau, surtout sous la pluie.
  • Surveiller l’environnement global avec des dispositifs de protection (bâches, écrans anti-vent) et des méthodes de cure adaptées (arrosage, agents de cure) pour garantir une résistance optimale.


Protéger la surface avec des bâches ou des produits de cure permet de réguler l’évaporation. Surveiller la température et l’humidité évite les contraintes internes.

La composition du béton et son influence

Moins d’eau dans le mélange signifie plus de résistance finale, mais un béton plus difficile à mettre en œuvre. Un ratio de 0,5 à 0,6 est courant pour équilibrer facilité d’emploi et solidité.

Les ciments à prise rapide conviennent aux chantiers pressés, tandis que les adjuvants accélérateurs ou retardateurs ajustent les délais selon les conditions. Ces additifs optimisent la résistance et la maniabilité du béton.

  • Béton standard : séchage classique, adapté à la majorité des travaux
  • Béton prêt à l’emploi : temps de prise maîtrisé, livré en quantité précise
  • Béton désactivé : finition décorative, séchage similaire au béton classique


Une dalle épaisse sèche plus lentement que sa version fine. Chaque centimètre supplémentaire prolonge le séchage nécessaire pour atteindre une résistance suffisante avant mise en charge.

Délais de séchage pour différents types d'ouvrages en béton

Fondations et dalles : temps de séchage recommandés

Le décoffrage des fondations s’effectue entre 3 et 7 jours après le coulage, selon les conditions climatiques. Vous pouvez marcher sur une dalle de béton après 1 à 2 jours, mais attendez 7 à 14 jours avant d’appliquer des charges légères et environ 28 jours pour une résistance optimale.

Temps de séchage comparatif selon l’épaisseur et le type d’ouvrage en béton
Épaisseur (cm)Type d’ouvrageDurée de séchage (jours)
10Dalle standard7 à 10
20Dalle standard14 à 21
40Fondation superficielle3 à 7
60Fondation profonde7 à 14
5Chape traditionnelle35 (1 semaine par cm)
5Chape avec adjuvant7 à 20

Plusieurs indices montrent qu’une fondation ou une dalle a atteint sa résistance suffisante. La surface devient plus claire et sèche au toucher. Pour des mesures précises, un scléromètre évalue la dureté superficielle. Des essais en laboratoire sur éprouvettes confirment la résistance mécanique finale. Retenez que la résistance optimale s’acquiert généralement au terme des 28 jours de séchage.

Chapes et préparation pour revêtements

Les chapes nécessitent un séchage plus long que les dalles. Comptez environ une semaine par centimètre d’épaisseur pour une chape classique, soit 35 jours pour 5 cm. Une chape formulée avec adjuvants réduit ce délai à 7-20 jours. Poser un revêtement trop tôt expose à des décollements, problèmes d’adhérence et éventuellement moisissures.

Pour accélérer le séchage sans nuire à la qualité, deux solutions s’offrent à vous. D’abord, les adjuvants comme le SikaScreed® LA-7 Forte améliorent l’ouvrabilité tout en réduisant l’eau nécessaire. Ensuite, des déshumidificateurs professionnels ou un chauffage modéré favorisent l’évaporation sans générer de tensions internes. Ces méthodes permettent de gagner plusieurs jours tout en préservant les caractéristiques mécaniques.

Pour vérifier l’humidité résiduelle, deux méthodes sont fiables. Le test à la bombe à carbure mesure précisément le taux d’humidité : il doit être inférieur à 2,5 % avant la pose d’un parquet. Les humidimètres électroniques comme le PosiTest CMM ou PosiTector CMM IS offrent des mesures rapides et fiables. Ces outils préviennent les problèmes coûteux liés à l’humidité résiduelle.

Patience et vigilance sont vos meilleures alliées pour un séchage optimal du béton. Retenez que la température, l’humidité et la composition du matériau dictent le tempo. En surveillant ces éléments, vous évitez fissures et renforcez la résistance. Un projet bien ficelé, c’est une fondation solide pour des années de tranquillité.

FAQ

Est-ce grave si il pleut sur une dalle béton ?

Couler du béton sous la pluie, surtout en cas de fortes précipitations, peut compromettre sa qualité. La pluie peut perturber la prise et le durcissement, étapes cruciales pour garantir la résistance et la durabilité du béton.

L’eau de pluie peut entraîner des variations dimensionnelles et des fissures dans la pâte de ciment. Si la pluie est légère le lendemain du coulage, surveillez attentivement la surface. En cas de fortes pluies, protégez impérativement la dalle avec une bâche ou un film plastique pour éviter tout dommage.

Le moment idéal pour retirer le coffrage dépend de plusieurs facteurs : le type de béton utilisé, les conditions environnementales et les exigences de résistance de la structure. Il est essentiel d’attendre que le béton ait acquis une résistance suffisante pour supporter son propre poids et les charges additionnelles prévues pendant la construction.

Les délais de décoffrage varient en fonction de l’élément de construction. Il est donc impératif de bien se renseigner au préalable afin d’éviter tout problème.

Le délai d’attente avant de percer du béton est directement lié à sa maturation, c’est-à-dire au développement de sa résistance et de sa durabilité. La maturométrie, une méthode d’essai non destructive, est souvent utilisée sur les chantiers pour évaluer la résistance du béton au jeune âge.

Bien qu’il n’y ait pas de réponse unique, car cela dépend du type de béton, des conditions environnementales et des exigences spécifiques du projet, il est crucial de comprendre le processus de durcissement. En général, le béton atteint une résistance suffisante pour des opérations légères après 7 jours, mais il continue de gagner en résistance avec le temps. Percer le béton trop tôt peut entraîner des fissures ou des dommages structurels. Il est donc recommandé de consulter les spécifications du projet et les recommandations d’un ingénieur en structure pour déterminer le temps d’attente approprié.

Nos autres articles

Temps de séchage du béton : facteurs et résistance

Boucher VMC hygro : risques pour la santé et alternatives

Hauteur meuble vasque : ergonomie, confort optimal

Comment remplacer un robinet autoperceur : guide de A à Z

Robinet chauffe eau instantané: avantages et inconvénients

Fuite plancher chauffant : détecter et réparer
